N309: Epe/kruispunt De Meent

Wij passen het kruispunt van de N309 met De Meent aan. De huidige rotonde verandert in een vierarmig kruispunt met verkeerslichten en bushaltes. Zo wordt de kruising veiliger en kan het verkeer beter doorrijden. De 4e arm wordt een nieuwe verbindingsweg tussen de N309 en de Ledderweg. Deze weg is van gemeente Epe. Wij leggen deze weg aan voor de gemeente.

Aanpassing kruispunt N309 / De Meent bij Epe

Provincie Gelderland past het kruispunt van de N309 met De Meent aan. Het huidige kruispunt met een rotonde verandert in een vierarmig kruispunt met verkeerslichten en bushaltes. Zo wordt het kruispunt veiliger en kan het verkeer beter doorrijden.

De 4e arm wordt een nieuwe verbindingsweg tussen de N309 en de Ledderweg. Deze weg is van de gemeente Epe. De provincie legt deze weg aan voor de gemeente.

Wat gaat er gebeuren?

  • De huidige rotonde wordt verwijderd.
  • Er komt een kruispunt met verkeerslichten (VRI).
  • Er worden bushaltes aangelegd.
  • Er komt een nieuwe weg tussen de N309 en de Ledderweg.
  • Het kruispunt en de directe omgeving worden opnieuw ingericht.

Waarom doen we dit?

Het kruispunt past niet meer bij de huidige verkeersdrukte. Met deze aanpassing:

  • wordt het verkeer veiliger;
  • rijdt het verkeer beter door;
  • sluit de nieuwe weg goed aan op de N309;
  • is het kruispunt klaar voor de toekomst.

Bomenkap

Voor de werkzaamheden moeten we ongeveer 37 bomen langs de N309 kappen. Dit is nodig om ruimte te maken voor het nieuwe kruispunt en de nieuwe weg.
De bomen worden terug geplant op andere plekken, rond het kruispunt en langs de nieuwe verbindingsweg.

Samen met de gemeente Epe is hiervoor een landschapsplan gemaakt. De impressies laten later zien hoe het gebied eruit gaat zien. Deze worden toegevoegd zodra ze beschikbaar zijn.

Tijdens de werkzaamheden beschermen we dieren zoals bunzing, wezel, hermelijn en steen- en boommarter. In de bermen zijn takkenrillen gemaakt met schuilplekken. Zo kunnen deze dieren veilig blijven leven tijdens de bouw.

Meer informatie

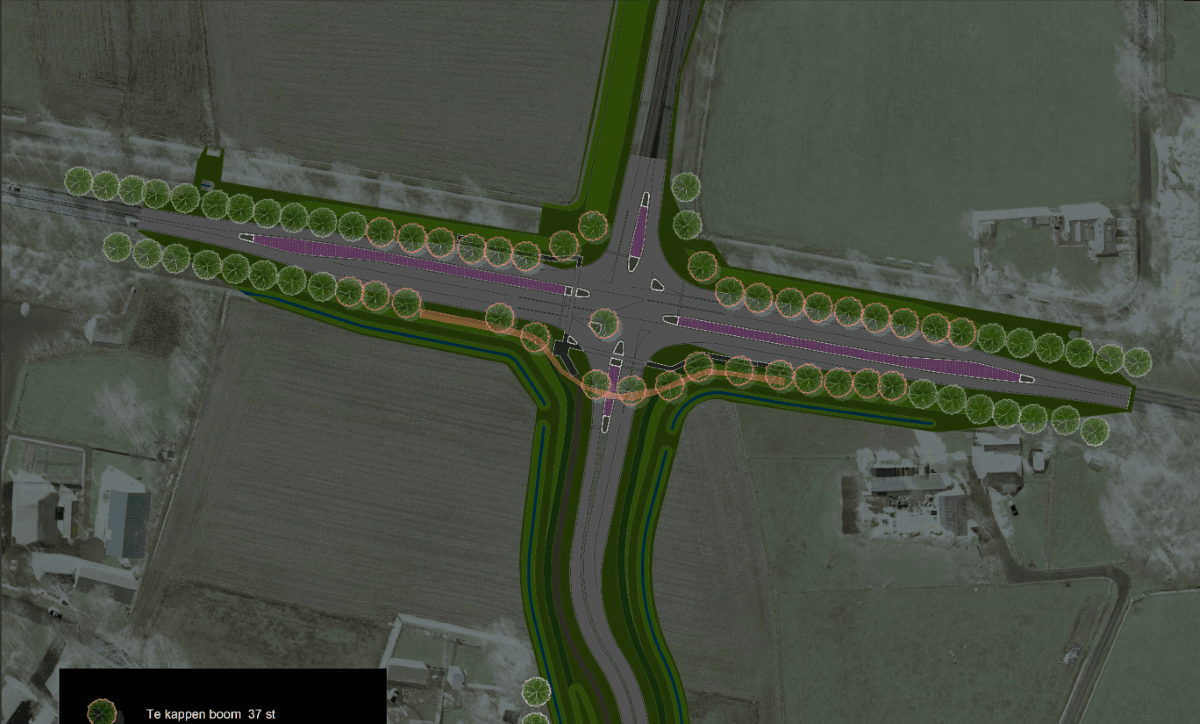

De te verwijderen bomen ziet u hier. Klik voor een grotere weergave.

De te verwijderen bomen ziet u hier.png

Zie hier het beplantingsplan. Klik hier voor een grotere weergave.

Zie hier het beplantingsplan.png

Planning 2026

WatWanneer

Uitvoering van de werkzaamheden

16 februari tot en met 31 mei 2026

Afsluiting

8 mei tot en met 31 mei 2026

De werkzaamheden voeren we stap voor stap uit. Hieronder staat per fase wat we doen en wat dit betekent voor het verkeer. De data zijn een planning en kunnen nog wijzigen.

Faseringen met werkzaamheden

Faseringen met werkzaamheden

Omleidingen

Tijdens een groot deel van de werkzaamheden blijft de N309 open voor verkeer. In sommige fases gelden tijdelijke maatregelen, zoals:

  • een om-en-omregeling;
  • een tijdelijke bypass.

Tijdens de volledige afsluiting van de N309 en De Meent gelden omleidingsroutes.
Deze:

  • worden op tijd aangegeven met borden langs de weg;
  • komen op deze pagina te staan, zodra ze bekend zijn.

Aannemer

De werkzaamheden worden uitgevoerd door Gebr. Van Kessel.

Bereikbaar Gelderland

Kijk voor actuele werkzaamheden en eventuele omleidingsroutes op de site van Bereikbaar Gelderland.

Heeft u vragen?

Stel uw vraag via het vragenformulier of neem telefonisch contact op via 026 359 9999.
